灌阳抽水蓄能电站下库导流设施顺利全线贯通

发布日期:2025-09-26    字号:[ ]

金秋送爽,硕果踵至!924日下午1558分,随着最后一炮精确爆破,下水库竖井式泄洪洞正式实现全线贯通,这标志着灌阳抽水蓄能电站下水库导流工程取得阶段性突破,为后续下水库顺利截流和大坝填筑奠定了坚实基础。

下水库竖井式泄洪洞全长400米,为5.00m(宽)×6.00m(高)城门洞型退水隧洞,与导流洞(全长383.825m)相接联合导流,作为下水库截流后导流的唯一建筑物。

开工之初,下水库面临泄洪建筑物出口边坡地质条件复杂,开挖揭露均为土质高边坡,采取混凝土面板+锚索锚固措施,难以快速下挖为泄洪洞出口创造进洞施工条件。同时下水库面临施工作业面狭窄,兼顾地方村民道路保通和河道行洪的重要任务,限制大规模开挖及出渣作业。针对此,灌阳监理部主动作为、不等不靠,组建3名监理工程师白夜班对泄洪建筑物出口边坡与洞室开挖支护实施全过程、不间断的过程监控和服务,秉承“迎头而上 攻坚克难”的精神,积极与业主项目部、设计和施工单位协心戮力,积极采取优化施工工艺、调整作业程序等措施,重视与地方通行、相邻标段交叉施工干扰的组织协调,同时密切关注边坡开挖变形数据监测,推进强支护措施及时跟进,有力保障了导截流建筑物施工安全与进度,为导流洞+竖井式泄洪洞顺利贯通奠定了坚实基础!

行百里者半九十。下水库竖井式泄洪洞贯通后,下阶段还面临上下库截流验收与大坝填筑、趾板开挖、岩锚梁混凝土浇筑等关键性节点。灌阳监理部将以此次贯通为契机,继续秉承公司“严格监理 热情服务”的管理理念,再接再励,以“高标准 严要求 臻于至善 精益求精”的管理准则,保障灌阳抽水蓄能电站再创佳绩!

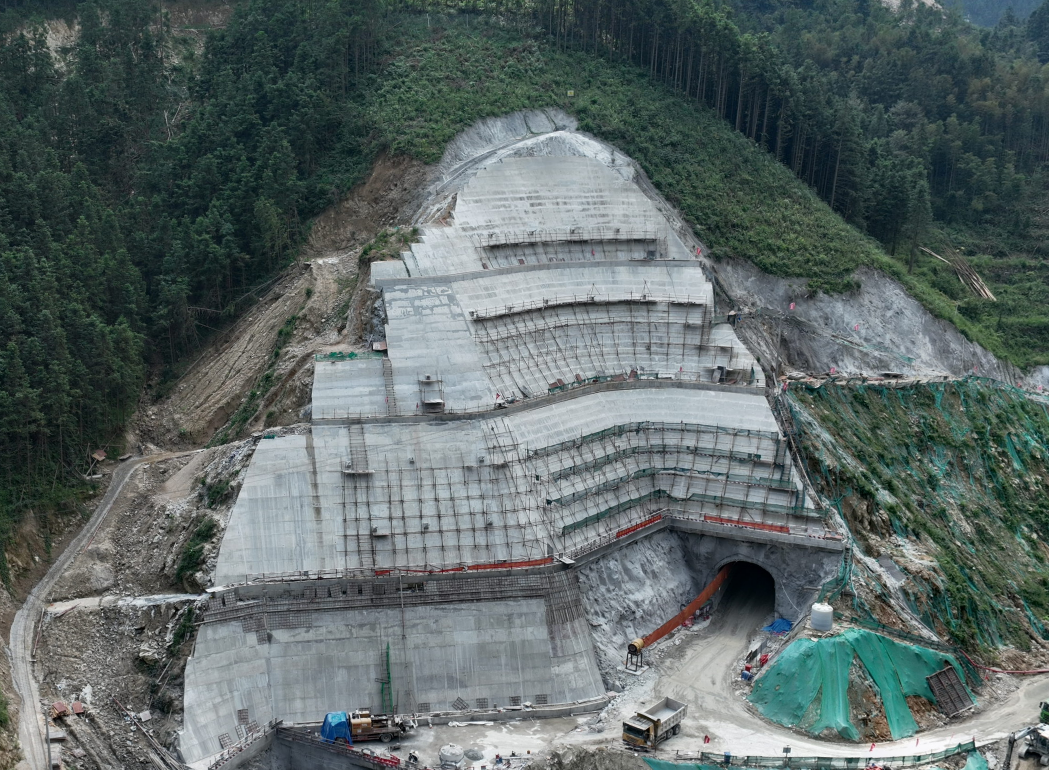

下水库泄洪建筑物出口边坡形象

下水库导流设施布置(导流洞+竖井式泄洪洞)

工程咨询公司/工程经济中心 陈冬瑞 廖伟雄 黄代红 供稿
