当前位置:
首页
> 企业动态 > 公司新闻

公司新闻

浙江景宁抽水蓄能电站举行上水库大坝填筑启动仪式

发布日期:2025-05-16    字号:[ ]

  515日上午9时,由工程咨询公司/工程经济中心监理的浙江景宁抽水蓄能电站举行上水库大坝填筑启动仪式,标志着景宁抽蓄上水库主体工程进入全面施工新阶段。

电站上水库位于景宁畲族自治县沙湾镇蔡湖垟村,小溪左岸金丝坑源头,库周东、北及西三面环山。正常蓄水位1030.00m,死水位998.00m,总库容923m3,正常蓄水位库容844m3,调节库容660m3,死库容185m3。上水库大坝为混凝土面板堆石坝,坝顶高程1034.50m,最大坝高93m,坝顶长355m,坝顶宽10.0m,坝后设置压坡体,压坡体顶高程为1025.00m。坝体填筑总量为177.49m3,填筑工期7个月,高峰期强度为32.05m3/月。

上水库石料场地质条件复杂,主堆石料源多次碾压试验成果参数不满足设计要求,为此景宁监理部组织参建各方多次召开专题会议,联合业主、总包及施工单位进行现场踏勘,优化调整爆破参数,经景宁监理部与第三方试验室联合见证,确保了大坝填筑料源质量满足设计及规范要求,最终确定景宁抽水蓄能电站上水库大坝于515日坝体填筑正式开工,比计划填筑时间提前半月。

浙江景宁抽水蓄能电站上水库大坝能够排除困难提前开工,是业主、监理、总包、施工四家电建集团旗下子企业共同协作的成果,后续景宁监理部将继续加深与其他各参建单位的交流协调配合,共同解决施工过程中遇到的各类问题,保证填筑质量,确保景宁抽水蓄能电站上水库按期填筑,为后续工程施工奠定坚实的基础。


浙江景宁抽水蓄能电站上水库坝体填筑启动仪式

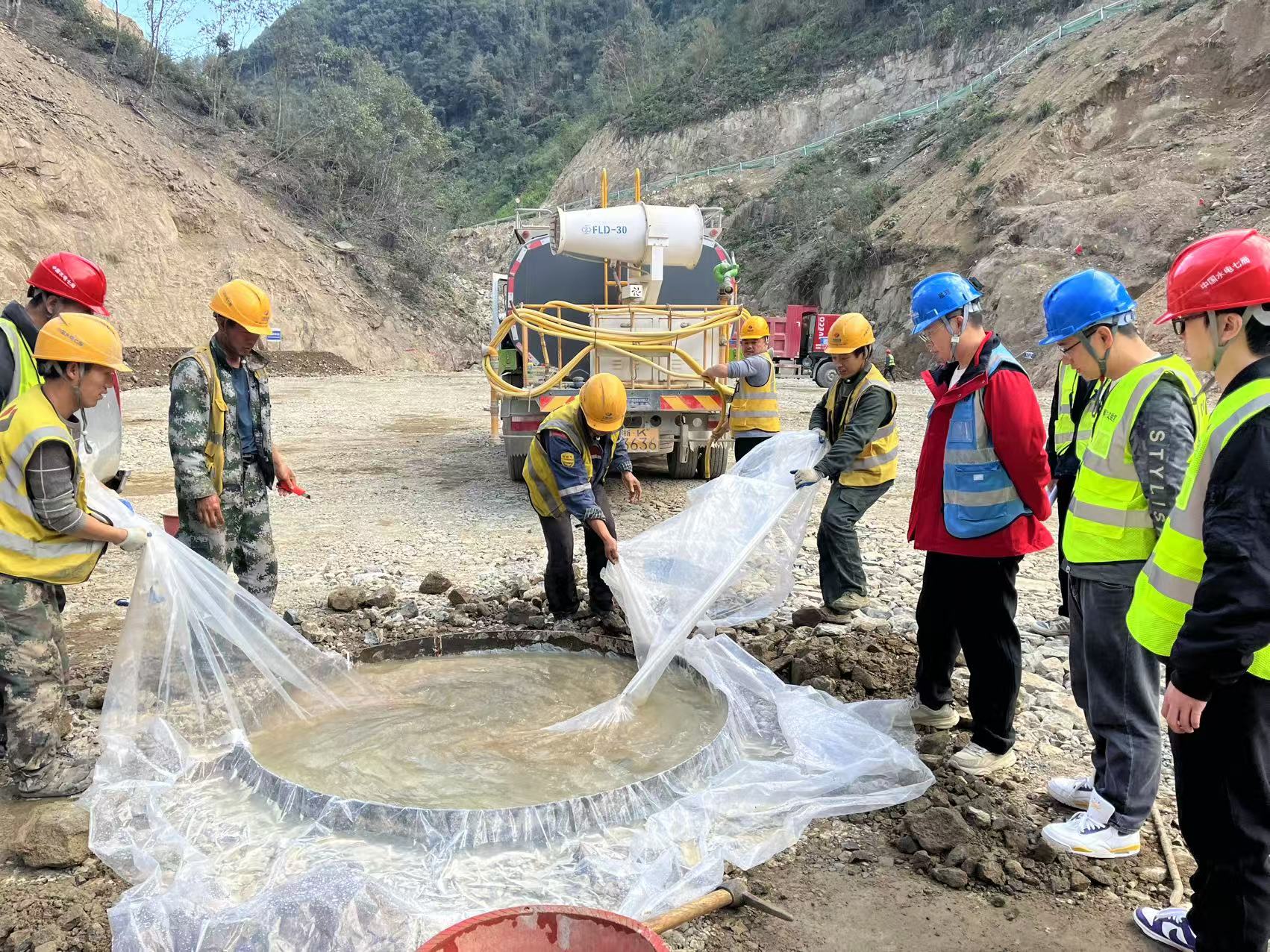

监理联合三方试验室旁站见证上水库大坝主堆料碾压2+8遍透水试验

工程咨询公司/工程经济中心 杨德铭 供稿









【打印】 【关闭】
浏览次数:
